Где находится график производства работ
Откройте модуль "Стройка" и выберите интересующий проект, нажав на его название.
Вы имеете доступ только к тем проектам, в которых указаны в качестве участника. Данные проекты выделены синим цветом.
Если у Вас нет доступа к проекту - обратитесь к Вашему администратору системы. Недоступные проекты отображаются в сером цвете.
- Убедитесь, что Вы находитесь в разделе "График". Если Вы находитесь в редакторе графика - необходимо запустить проект в работу.
Рассмотрим основные составляющие графика:
2. Сведения о ходе реализации проекта:
- Ориентир завершения - дата планового завершения проекта, указанная в редакторе графика в графе "Ориентир окончания проекта".
- Прогноз завершения - дата завершения проекта, рассчитанная как максимальная плановая дата завершения из всех работ ГПР. При расхождении с Ориентиром завершения отображается количество дней запаздывания или опережения от плана.
- Отклонение - рассчитывается в днях, как разница между прогнозной датой завершения проекта и ориентировочной датой завершения проекта
3. Меню фильтров
1. Фильтр "По сроку выполнения" позволяет отсортировать и оставить в перечне работ ГПР только работы с определенным признаком. Можно одновременно выбрать несколько параметров:
- Завершенные - работы со статусом "Готово".
- Просроченные - работы, плановая дата начала и/или окончания которых прошла, но работы не начались и/или завершились в плановую дату.
- Начатые, но не завершенные - работы, отмеченные начатыми, но не отмеченные завершенными, т.е. работы, которые ведутся в настоящий момент.
- Не начатые - работы будущего периода, плановая дата начала которых не наступила.
- Просрочено начало работ - работы дата начала которых прошла, но работы не начались в плановую дату
- Просрочено окончание работ - работы дата окончания которых прошла, но работы не начались в плановую дату
2. Фильтр "Исполнительная документация"
- Есть - отображаются только работы, в которых есть приложенная исполнительная документация
- Нет - отображаются только работы, в которых нет приложенной исполнительной документации
3. Фильтр "Приемка выполнена" позволяет отобрать работы в зависимости от наличия выполненной приемки работ стройконтролем.
- Да - отсортировывает работы, в которых Стройконтролем выполнена приемка работ.
- Нет - отсортировывает работы, в которых Стройконтролем не выполнена приемка работ.
Подробнее о работе Стройконтроля по ссылке.
4. Фильтр "Качество подтверждено" позволяет отобрать работы в зависимости от наличия подтвержденного качества работ стройконтролем.
- Да - отсортировывает работы, в которых стройконтролем подтверждено качество работ.
- Нет - отсортировывает работы, в которых стройконтролем не подтверждено качество работ.
Подробнее о работе Стройконтроля по ссылке.
5. Фильтр "Предписания/Дефектовки" позволяет отобрать работы в зависимости от наличия предписаний / дефектовок неустраненных / нустраненных в срок
- Предписание не устранено
6. Очистить фильтры - при нажатии происходит сброс всех выбранных фильтров
4. Сводка проекта
- кнопка разворачивает раздел "сводка проекта", содержащий подразделы с неустраненными предписаниями и запросы на изменение сроков работ. Подробнее по ссылке
5. Диаграмма Ганта
- при нажатии на кнопку происходит скачивание проект в Excel в виде диаграммы Ганта с закрашенными сроками выполнения работ.
6. Лог переноса сроков
Здесь хранятся все запросы на перенос сроков. Подробнее о разделе
7. Строка поиска
позволяет найти работы по наименованию или части наименования
8. Функция "Обновить даты"
позволяет обновить плановые даты работ с учетом изменений фактических дат и выстроенных связей

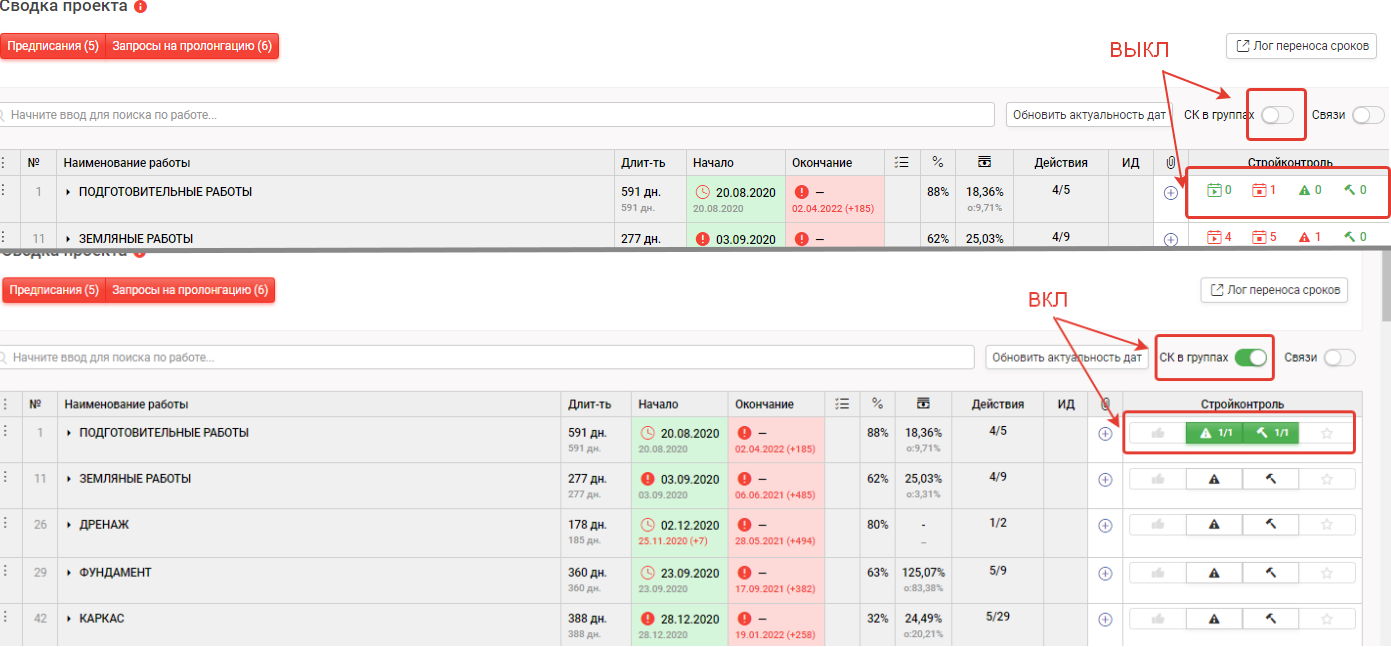

9. СК в группах
при включении, данная настройка выводит кнопки стройконтроля на группы работ
10. Показать связи работ
- отображает в отдельном столбце предшественников каждой работы
11. Обозначения в графике производства работ
1. Столбец с меню действий для каждой работы
- В левом верхнем углу шапки графика инструмент меню позволяет развернуть или свернуть все группы работ в ГПР, а также скачать ГПР в Excel в виде таблицы с перечнем работ, датами начала и окончания.
- Три точки около группы работ позволяют:
- начать сразу несколько работ в группе
- завершить одновременно несколько работ в группе
- вызвать стройконтроль
- заказать материал для группы работ (создастся заказ на поставку ТМЦ)
- просмотреть подробный лог по данной группе работ
- Три точки около завершенной работы позволяют:
- возобновить работу
- вызвать стройконтроль
- просмотреть подробный лог по конкретной работе
- Три точки около незавершенной работы позволяют:
- отменить старт работы
- завершить работу
- вызвать стройконтроль
- заказать материал для работы
- просмотреть подробный лог по конкретной работе
- Три точки около не начатой работы позволяют:
- заказать материал для работы
- просмотреть подробный лог по конкретной работе
2. Порядковый номер
- номер строки графика от 1 до N, с учетом всех иерархий графика.
3. Наименование - название групп, подгрупп и работ. Название групп (1) выделено жирным шрифтом, работ (2) - обычным. Строки групп и подгрупп подсвечены серым цветом (1). Комментарии, указанные в редакторе ГПР, отображаются под названием работы серым шрифтом.
4. Предшественники
- работы, от которых зависит текущая работа. Столбик виден при включенной настройке "Связи" (подробнее). При наведении на обозначение показывается тип связи
5. Длительность - продолжительность работ, рассчитанная как разница между датой окончания и датой начала работы.
Содержит две строки:
- верхняя (черная) - фактическая продолжительность, рассчитанная из фактических дат окончания и начала.
- нижняя (серая либо красная) - плановая продолжительность, рассчитанная из плановых дат окончания и начала, указанных в редакторе ГПР при составлении графика.
Отклонение фактической продолжительности от плановой обозначается цветовой индикацией плановой длительности.
Если фактическая продолжительность меньше или совпадает с плановой длительностью - цвет планового значения серый.
Если фактическая продолжительность превышает плановую длительность - цвет планового значения красный.
Если в колонке "Длительность" указано только одно значение - значит работа неначата и не завершена и фактическая длительность не рассчитана.

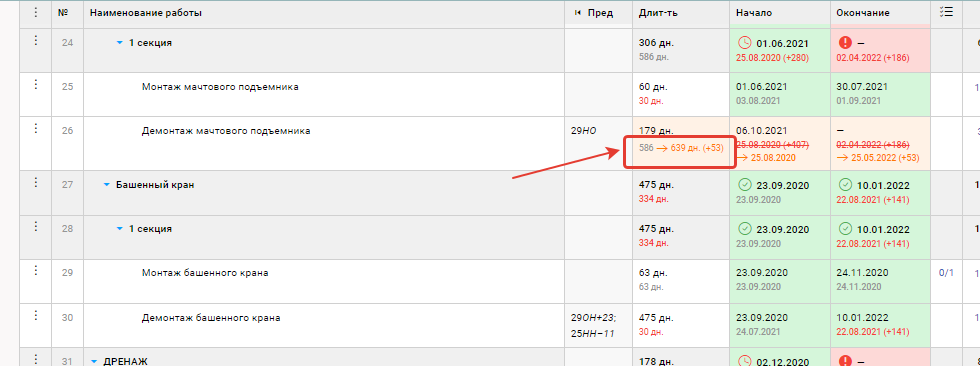

Запрос на перенос сроков с сохранением даты окончания, но изменением длительности будет отображаться в виде оранжевой стрелки с указанием новой длительности и запаздывания в скобках. До тех пор пока не будет согласован.
6. Даты начала и окончания работ - содержат плановые (внизу) и фактические (вверху) даты начала и окончания работ.
За плановые значения берутся даты, установленные в редакторе графика.
Фактические даты устанавливаются ответственными сотрудниками по мере реализации проекта и выполнения работ.
Разница между плановой и фактической датой отображается в скобках в нижней строке рядом с плановой датой.
Подробнее о цветовой индикации работ можно ознакомиться в инструкции по цветовой индикации работ и групп.
7. Чек-лист по каждой работе/группе работ отображает общее количество и количество выполненных пунктов чек-листа.
Значения пункта имеют вид k/n , где k- количество выполненных пунктов, n - общее количество пунктов.
8. Процент готовности работ - показывает степень готовности каждой работы (выставляется вручную) и группы работ (считается автоматически исходя их степени готовности вложенных работ).
9. Относительный показатель выполнения контрактов
- Относительное выполнение по актам выполненных работ к стоимости, указанной в предмете договора (1)
- Относительное выполнение по актам выполненных работ к стоимости, указанной в ориентире экономики проекта (2)
10. Действия.
Значения действия имеют вид k/n , где k- количество завершенных работ (в статусе готово) в группе работ, n - общее количество работ в группе работ
11. Исполнительная документация
Значения пункта имеют вид k/n , где k- количество пунктов реестра исполнительной документации, к которым приложены документы, n - общее пунктов реестра исполнительной документации по конкретной работе.
12. Файлы
Используется для загрузки прочих файлов. Прикреплением файлов или перетаскиванием в окно загрузки. Отражает количество загруженных документов
Допустимый формат файлов: doc, docx, odt, pdf, jpg, jpeg, zip, xls, xlsx.
Максимальный размер: 50 МБ.
13. Стройконтроль

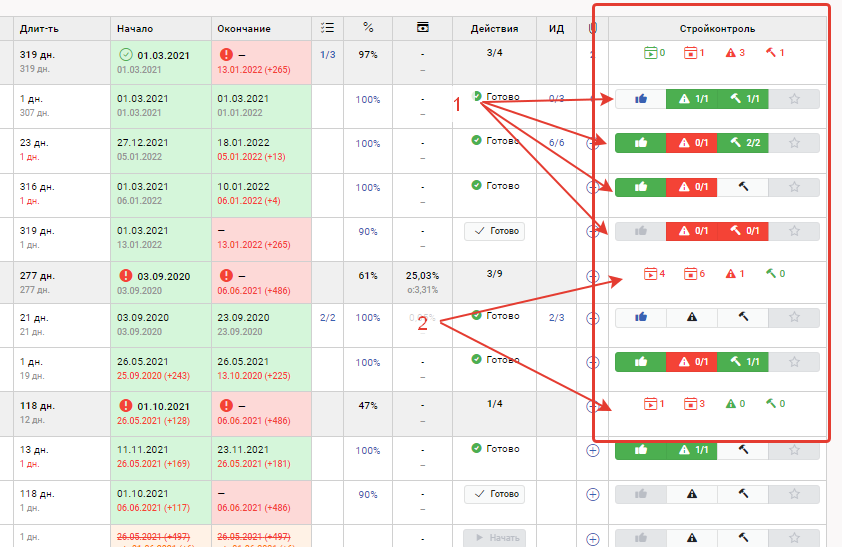

- Отображения приемки работ, предписаний, дефектовок, качество работ по работам (1)
- Отображение сводной информации по группе работ (2)
